重點項目全記錄|玻璃項目建設進行時⑭

  發表日期:2025年7月10日      作者:孫娜     【編輯錄入:尹國穎

玻璃項目7月4日建設進度




熔化工段:基礎、主體工程完成,鋼結構安裝完成98%。(通風器已完成70%)。


熔化工段:窯爐和錫槽,700噸生產線窯爐鋼結構完成95%,窯爐砌筑完成88%;700噸生產線錫槽鋼結構完成92%,錫槽磚鋪設完成50%。


成型工段:700噸生產線車間鋼結構完成98%,500噸生產線鋼結構完成94%。


退切工段:基礎工程已完成,主體工程完成98%,鋼結構吊裝完成94%。

碎玻璃工段:基礎工程已完成,主體工程完成97%;皮帶廊鋼結構安裝完成17%。


綜合原料庫:基礎工程完成,鋼結構安裝完成95%,墻面板安裝完成75%。

原料車間:基礎工程完成,主體工程完成98%;墻體砌筑完成50%。

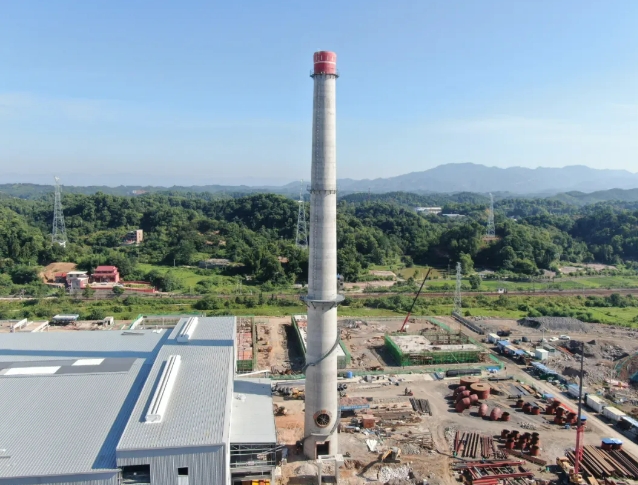

煙囪:基礎工程已完成,主體結構已封頂,室外鋼爬梯完成,內襯已完成。


成品工段:獨立基礎工程已完成,成品工段鋼結構安裝完成85%;防火涂料噴涂65%。


裝箱工段:獨立基礎工程已完成,鋼結構安裝完成38%。機械手基礎完成90%。


均化庫:基礎工程完成97%,擋土墻墻身完成90%,鋼結構安裝完成20%。


公用工程:氮站及空壓站設備基礎完成93%;循環水系統水池東側水池混凝土澆筑完成,西側水池模板安裝;10kV配電站主體結構完成95%;余熱發電一層澆筑完成,二層內架搭設。


辦公生活區:食堂基礎已完成,主體完成,砌筑工程完成65%;辦公樓基礎已完成,主體封頂,砌筑工程完成35%;宿舍樓基礎已完成,主體完成30%。


外圍擋土墻:外圍擋土墻已完成84%。


二標段土石方:二標段剩余土石方還未清理完成,目前暫不影響均化庫及辦公區施工。


環保工程:余熱環保區域土方開挖已完成,700T煙氣治理區域獨立基礎完成45%。




上一篇:再傳捷報!萍鄉旭陽焦化項目3臺大型設備成功安裝
下一篇:萍礦集團“三招齊發”深化安全生產標準化建設

 相關專題:

· 專題1信息無

· 專題2信息無

  熱門文章:
 · 萍鄉礦業集團公司組織結構[328463]
 · 萍鄉礦業集團公司簡介[302355]
 · 集團公司領導班子[281879]
 · 工程監理[252530]

 相關文章:

·沒有相關文章

相關評論(評論內容只代表網友觀點,與本站立場無關!)
相關評論無
發表、查看更多關于該信息的評論 將本信息發給好友 打印本頁
我要報警
Copyright © 2001-2016 pxcoal.com, All Rights Reserved
贛ICP備16003507號
萍鄉礦業集團有限責任公司宣傳部制作
E-mail:pkxcbgj@163.com Tel:0799-6582927
